მოკლედ წეღან კიდევ გამოვიარე რიკოთი. დავინიშნე და პირველ ლოტზე ორ კილომეტრზეა მხოლოდ ასფალტი დასხმული ყოველგვარი ჯებირების და ა.შ. გარეშე.
ჰოდა ამხელა ოპტიმიზმი საიდან გაქვთ, 2024-ში რეალისტურია პირველი ლოტის დამთავრებაო, ჰა?

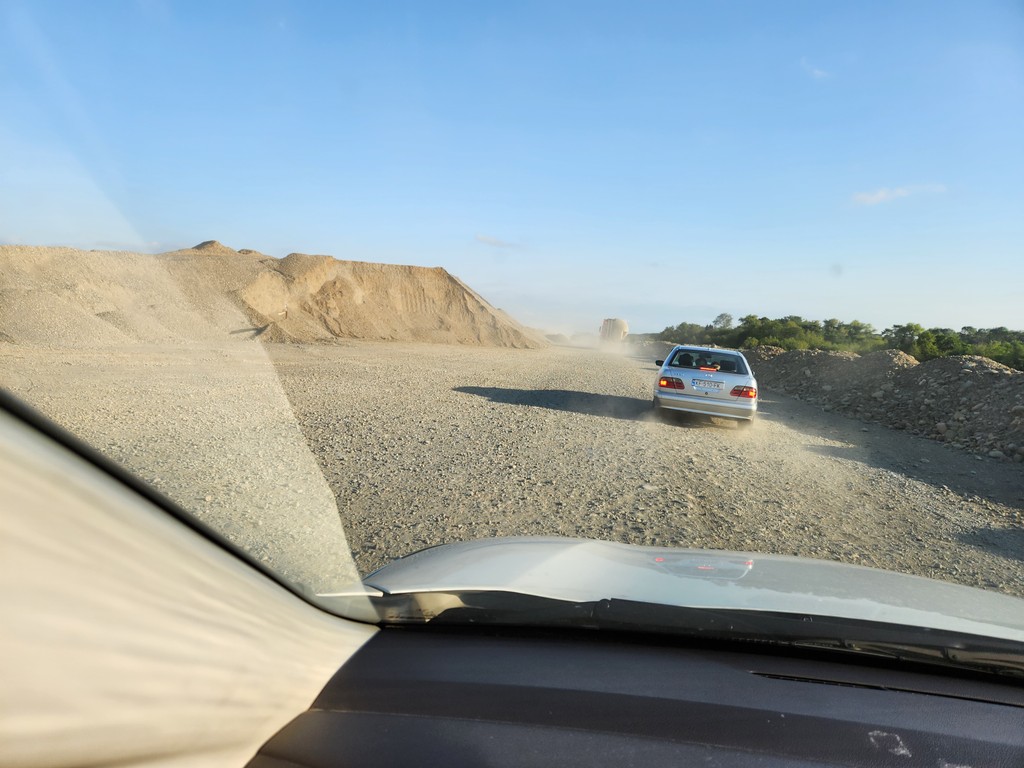

დასავლეთის მიმართულებაზე ვაფშე პიზდეცია. რამოდენიმე მეტრი ხიდები სადაც იყო აშენებული, იქაც მეწყერია ჩამოწოლილი და რავი აბა. ეს შედეგია 3 წელიწადში, რაც ეს ლოტი შენდება და სიდან ამხელა ოპტიმიზმი.
2024-სთვის მაქსიმუმი დიდი გვირაბის გახსნა და მანდამდე მისასვლელი რამლდენიმე კმ იქნება ალბათ. აი მაქსიმუმ თბილისის მიმართულება გაიხსნას, მაგრამ ეგეც ცოტა საეჭვოა.
* * *
გურიის მეოთხე ლოტზე განათების ბოძები დამონტაჟებულია, თუმცა განათება არაა ჩართული.
ისე განათებაზე გამახსენდა და, ხაშურის შემოვლითზე აღარ აპირებენ განათების დაყენებას?

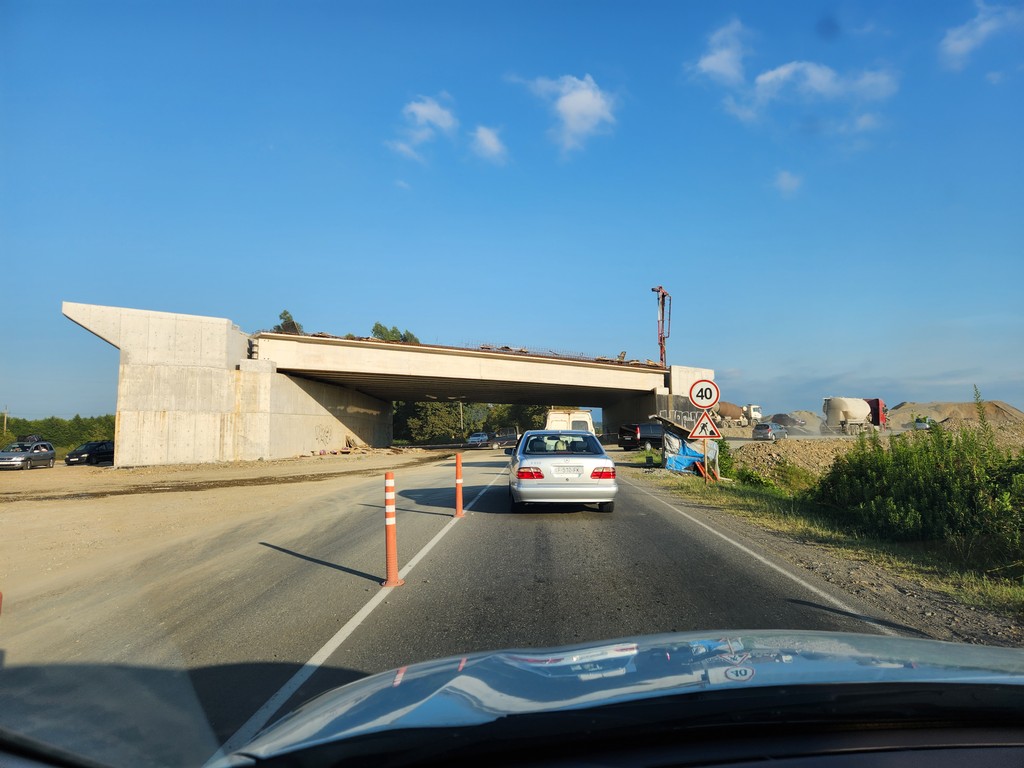

რიკოთზე, ხევთან, მეორე ლოტის დასაწყისში ერთი თუ ორი ხიდი გაუხსნიათ დამატებით, ჯამში რამოდენიმე მეტრი.
მეორე ლოტის ბოლოში, ბორითთან არის ჯერ სამუშაოები დარჩენილი.

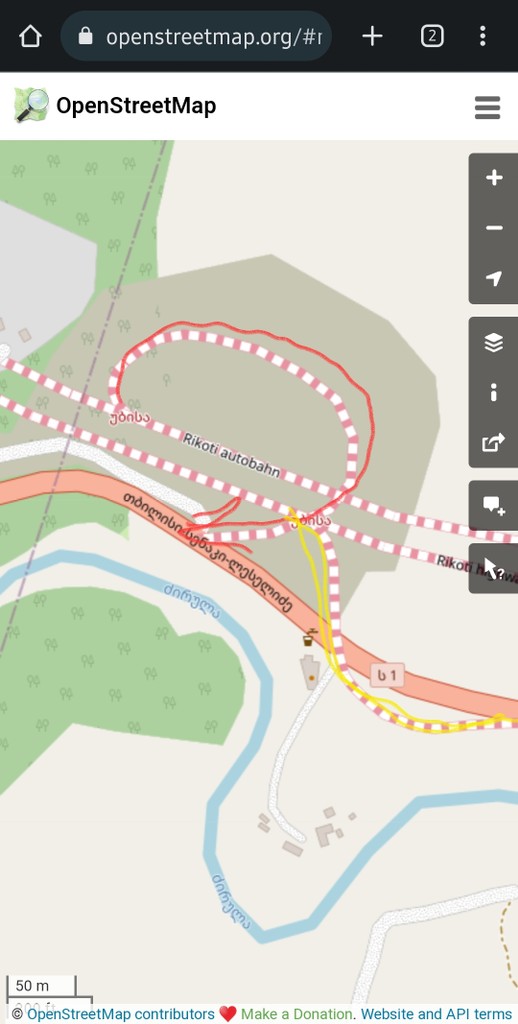

მესამე ლოტზე ზღაპრის გადმოსახვევი (ყვითლად) ზღაპრულად ნელა კეთდება. ასევე, OSM-ს თუ ვენდობით, მანდ დასავლეთის მიმართულებაზეც უნდა იყოს მალხაზასკენ გადმოსვლის საშუალება (წითლად), რაც საერთოდ არც დაწყებულა, მე რასაც ვაკვირდები.

მეოთხე ლოტზე ყოჩაღად მიდიან მგონი. ხიდის გასადები მანქანა სადღაც შორაპანთანაა მოსული უკვე.
